Цена одной пачки не показывает, сколько стоит утеплить фасад дома. К плитам добавляются подготовка стены, крепёж, отделка, леса, откосы и доставка. Сравнивать предложения можно только при одинаковом объёме работ и понятной спецификации.
Разберём обмер, пересчёт упаковок, закупку, выбор исполнителя и проверку скрытых этапов. Статья поможет организовать работу после того, как конструкция фасада и нужная толщина уже определены проектом или расчётом.
Сколько стоит утеплить фасад дома
Состав расходов
При штукатурной технологии стоимость утепления стен дома снаружи включает подготовку, расходные составы, сетку, анкеры, профили и финиш. При сухой технологии вместо клеевых и армирующих операций оплачивают подсистему, необходимую защиту и обшивку.
Плюс доставка, подъём, леса, вывоз мусора, откосы и новые отливы. Цена утепления фасада за м² имеет смысл для сравнения только при одинаковом перечне включённых операций: предложение без финиша отличается от завершённого «под ключ».
Смета на утепление фасада частного дома составляется по наружным обмерам. Жилая площадь не подходит. Узкие участки и оконные откосы учитывают по отдельно согласованной методике.
Два примера бюджета
Учебный бюджет на 120 м² ниже показывает состав затрат. Это условные суммы, не актуальные рыночные цены. Оба варианта предполагают сопоставимую теплозащиту; реальное предложение получают по итогам обследования.
| Статья расходов | С EPS, тыс. ₽ | С минватой, тыс. ₽ |
|---|---|---|
| Закупка плит | 54 | 90 |
| Клей, крепёж, сетка, профили | 42 | 48 |
| Грунт и декоративная отделка | 48 | 48 |
| Монтажные работы | 96 | 108 |
| Леса и доставка | 24 | 24 |
| Откосы, отливы и примыкания | 30 | 30 |
| Всего | 294 | 348 |
| На 1 м², тыс. ₽ | 2,45 | 2,90 |
В примере стоимость утепления фасада пенополистиролом меньше на 54 000 ₽. Из этой разницы 36 000 ₽ приходятся на закупку теплоизоляции. Стоимость утепления фасада минватой в этом примере выше ещё и из-за более дорогих расходников и монтажных работ. Восстановление основания не включено; на реальном объекте соотношение отличается.
Пересчёт ценников
Пачка на 3 м² за 1 800 ₽ обойдётся в 600 ₽/м². Пачка на 4 м² за 2 800 ₽ — в 700 ₽/м². Большая упаковка не обязательно выгоднее. Суммы взяты для показа арифметики, не для оценки рынка.
Так сопоставляют равноценные по назначению и теплозащите позиции. Затем добавляют транспортные расходы и разгрузку: у тяжёлого заказа они способны изменить итоговый выбор.
Кто за что отвечает
В договор внесите торговые наименования, процедуру замены товаров, перечень операций и метод обмера. Укажите, кто поставит леса, вывезет мусор и вернёт снятые детали. Заранее выясните, придётся ли доплачивать за переустройство водостока или светильников.
Договоритесь, когда осматривать незавершённую работу и как вести фотоархив. Согласуйте гарантию. Разберитесь, что именно обещает монтажная организация, отдельно от гарантии изготовителя. Сохраните чеки, ведомость заказа и номера партий.
Как выбрать исполнителя
Попросите показать завершённый объект с похожей облицовкой. Одного эффектного снимка в портфолио недостаточно. Полезнее серия кадров до закрытия с объяснением, почему выбрана именно эта комплектация. Узнайте, работала ли именно эта бригада на показанном объекте.
Выясните, кто будет руководить бригадой и отвечать на замечания. Если расчётом занимается одна компания, закупкой другая, а установкой третья, заранее определите порядок согласования изменений. Иначе вопрос о неподходящем артикуле останется между несколькими исполнителями.
Обсудите действия при непогоде, задержке поставки и обнаружении непредвиденного дефекта. Например, при очистке открылась разрушенная перемычка. Приостановите процесс до осмотра и восстановления повреждённого участка; косметическая маскировка проблему не устраняет. Отклонение от первоначального графика лучше оформить сразу, чем спорить о нём в день сдачи.
Договоритесь о доступе владельца к приёмке перед закрытием. Необязательно стоять рядом весь день: контрольные точки позволят увидеть то, что потом станет недоступным. К замечаниям приложите общий кадр, крупный план, дату и привязку к месту. Когда замечание устранено, снимите то же место ещё раз, чтобы исправление можно было проверить.
Что обмерить помимо ровной плоскости
Пройдите вокруг здания с блокнотом. Зафиксируйте ширину карнизного свеса и вылет наружных оконных отливов относительно стены. Добавленная теплоизоляция выдвигает наружную границу: короткий отлив перестанет выступать достаточно далеко. Не пытайтесь компенсировать это полоской герметика. Размер нового профиля и способ его соединения согласуйте заранее.
Отметьте трубы водостока, кабельные вводы, уличные розетки, кондиционер, спутниковую антенну, ставни и крепления навеса. Для каждого предмета отметьте одно из действий: оставить, временно снять или перенести. Способ подвешивания лёгкой декоративной детали не подходит для массивного оборудования. Передайте инженеру массу оборудования и схему его подвешивания.
Возле крыльца и балкона измерьте свободный проход, отметьте поручни, ступени и открывание дверей. За простым на снимке участком иногда скрываются нестандартная подрезка и доборные элементы. При узком проходе определите очередность доставки пачек и возведения лесов.
Укажите доступ на участок: ширину ворот, возможность подъезда грузовика и допустимое место разгрузки. Ответьте, откуда бригада получит электричество и воду, где разместит инструмент, как защитит дорожки, клумбы и наружные светильники. Это не характеристики покупаемых плит, но именно здесь часто возникают расходы, которых нет в первоначальном предложении.
Как организовать работу без лишних переделок
Разделите заказ на этапы: обследование и обмер, согласование комплектации, подготовка, установка, декоративное покрытие, приёмка. Укажите, кто за каждый отвечает и когда можно переходить к следующему. Не привязывайте паузу между мокрыми операциями только к календарной дате: скорость твердения диктуют рецептура и погода.
Если одновременно предстоит ремонт кровли, замена окон или прокладка коммуникаций, согласуйте очередность с исполнителями. Готовую облицовку легко повредить последующим сверлением или установкой новых деталей. Проходы и закладные удобнее предусмотреть до завершения облицовки.
Ведите короткий журнал: дата, выполненная операция, использованная партия, погодные наблюдения, замечания при осмотре. Фотографируйте каждое место издали и вблизи. Приложенная линейка даёт масштаб; метка на плане помогает найти участок после закрытия. Без такой адресации даже десятки кадров трудно связать с реальным местом. Такой журнал фиксирует выполнение, однако испытательные протоколы оформляют отдельно.
После сдачи запросите правила ухода: какие моющие средства допустимы, как устранять небольшое повреждение и кому сообщать о дефекте. Периодически осматривайте места отвода дождя, крепления оборудования и зоны возможного удара. Обнаруженную течь устраняйте сразу, пока она не увлажнила теплоизоляцию.
Как сравнивать предложения и экономить

Задайте продавцам один и тот же вопрос о готовом результате. Когда один считает только пачки, а другой ещё леса, подготовку и проёмы, разница в суммах ничего не говорит о выгоде. Приведите оба расчёта к одному объёму обещанного результата. Если какая-то строка пуста, сначала выясните, кто и за сколько выполнит эту часть. Иначе она появится в расходах уже после того, как вы рассчитывали всё оплатить.
Решая, чем дешевле утеплить дом снаружи, запросите предложения на одинаковую теплозащиту и завершённое оформление. Изучите ведомость изделий, чертежи примыканий и гарантийные обещания.
Как сэкономить на утеплении фасада? Заказать по обмеру, продумать раскладку, уменьшить обрезки и наладить доставку. Исключение обязательных компонентов или уменьшение толщины без расчёта меняет качество предложения.
Для оценки простого срока окупаемости нужны полные затраты на утепление и ожидаемая годовая экономия на отоплении. При постоянной годовой экономии затраты в рублях делят на экономию в рублях за год — получают срок в годах. Экономию оценивают по расходам на отопление до и после утепления при сопоставимых погоде и режиме обогрева. Такой упрощённый расчёт не учитывает изменение тарифов, стоимость финансирования и дополнительные расходы на обслуживание. Окна, крыша и пол тоже участвуют в потерях; нельзя обещать один процент экономии всем владельцам. Комфорт тоже имеет ценность, даже если денежная отдача занимает много лет.
Как проверить покупку и принять работы
Как читать маркировку утеплителя
С этикетки выпишите изготовителя, название, габариты, площадь или объём в упаковке, партию и документ на выпуск. Сверьте с согласованным перечнем. Сходство этикеток не доказывает взаимозаменяемость.
Проверьте полноту характеристик в паспорте. Установку выполняют по инструкции. Если вам предлагают аналог, попросите письменное подтверждение того, что он совместим с остальной комплектацией.
Чему верить в рекламном описании
Красивый график может начинать вертикальную шкалу не с нуля. Тогда небольшая разница между значениями выглядит огромной. Это само по себе не делает график неверным, но меняет зрительное впечатление. Читайте числовые отметки и условия, а не только высоту столбца. Фото удачного интерьера тоже не сообщает, что скрыто за декоративной стороной и как долго результат прослужит в ваших условиях.
Слова «премиум», «профессиональный», «эко» и «энергосберегающий» не указывают, где разрешено использовать покупку. Найдите точный артикул. Документ соседнего продукта из той же линейки не подходит. Попросите версию именно для вашей покупки.
Обратите внимание на оговорки мелким шрифтом. Рекламная диаграмма без шкалы, единиц и описания образца не позволяет воспроизвести сравнение. Процент экономии ничего не говорит о вашем будущем расходе без описания исходного состояния и графика обогрева.
Скачайте паспорт с официального сайта. Сопоставьте название, редакцию, артикул и наименование компании с этикеткой. QR-код удобен для перехода, но сам по себе не удостоверяет соответствие: он может вести на общую страницу каталога. Противоречие между карточкой магазина и документацией выясните у изготовителя до оплаты.
Храните подтверждение заказа вместе с перечнем выбранных изделий. Если доставлен другой артикул, зафиксируйте расхождение до распаковки и укладки. Не полагайтесь на внешнее сходство: ошибку после укладки исправлять дороже.
Как проверить качество утеплителя
Заранее отделите то, что можно увидеть, от того, что подтверждается испытанием. Линейкой вы проверите габариты; по мокрому пятну заметите проблему хранения. Но таким осмотром не получите коэффициент λ или группу горючести. Заявленное числовое свойство подтверждают документом. Бытовой эксперимент с зажигалкой не воспроизводит лабораторную процедуру и не даёт основания менять назначение покупки.
Осмотрите экземпляры с порванной обёрткой. Повреждённые кромки и промокание зафиксируйте до приёмки. Сделайте несколько контрольных замеров с учётом допусков. Цвет и запах тоже не подтверждают заявленные числовые характеристики.
Сколько утеплителя нужно на дом
Необходимый объём равен площади покрытия, умноженной на толщину в метрах. Для 120 м² при 100 мм выйдет 12 м³ до учёта обрезков и дополнительных зон.
Закупку округляют до целых пачек после раскладки. Для двойной укладки считают каждый типоразмер. Запас рассчитывают по раскрою. Единого обязательного процента для всех зданий нет.
От периметра к числу пачек
У прямоугольной постройки 10 × 8 м периметр — 36 м. При высоте 3 м получаем 108 м². Вычитаем 18 м² окон и дверей: остаются 90 м². Фронтонов, выступов и откосов в этом учебном примере нет; при наличии их добавляют.
Лист 1 200 × 600 мм покрывает 0,72 м². Если разделить 90 на 0,72, получится 125 штук — столько нужно, если считать только площадь без учёта обрезков. При заказе вернитесь к раскладке: добавьте обрезки и дополнительные участки, а затем округлите закупку до целых пачек.
Приложите обмер к бюджету. Подробная калькуляция объясняет оплату проёмов и узких полос. Подрядчик иногда применяет собственную методику учёта трудозатрат; согласуйте её заранее.
Разгрузка без путаницы
Сверьте число мест с накладной до переноса на участок. Сфотографируйте дефект и этикетку одним кадром. Разложите отличающиеся типоразмеры раздельно, сохраняя этикетки.
Сложите упаковки вне проезда и участков, где работают с водой и растворами. Защитите от искр и загрязнения раствором. Следуйте указаниям изготовителя по временному укрытию.
Как хранить фасадный утеплитель
Транспортная оболочка не всегда заменяет навес. Выделите сухую площадку, исключите контакт с грунтом, организуйте устойчивое складирование. Способ укрытия от солнца и осадков берут из инструкции.
Проверяйте перечисленные ниже пункты по ходу работ и при окончательной приёмке. Для штукатурного фасада до закрытия последующими слоями осмотрите армирование углов проёмов и стыки сетки; толщину базового слоя проверяйте по документации выбранной системы. Согласуйте эти осмотры заранее: после декоративной отделки скрытые элементы уже не видны.

- Комплектация соблюдена, документация и этикетки сохранены.
- Первоначальные дефекты устранены, течи ликвидированы.
- Крепёж установлен по проекту; при клеевой технологии соблюдены требования к приклеиванию.
- Нет недопустимых сквозных зазоров и пустот.
- Проёмы, карнизный и цокольный переход оформлены согласно чертежам.
- У навесной обшивки вентиляционный канал непрерывен, вход и выход свободны.
- Декоративное покрытие завершено, открытых незащищённых зон нет.
- Фотоархив, документы и правила ухода переданы владельцу.
Ошибки при утеплении фасада
Неясная спецификация
При неточных наименованиях поставщик может привезти иной товар. Свяжите каждый артикул с техническим описанием и областью применения, изменения зафиксируйте письменно.
Неправильная подготовка основания
Отслоения, пыль и слабая краска мешают приклеиванию. Подготовку и восстановление планируют заранее. На осыпающейся основе клей не обеспечит надёжного крепления.
Щели и ошибки у проёмов
Осмотрите стыковку возле проёмов и армирование. Сквозные щели и разрывы теплозащиты дают локальное охлаждение. У навесной обшивки осматривают также непрерывность вентиляционной полости.
Крепёж и компоненты без проверки
Анкер подбирают под несущую часть, суммарную толщину сборки и нагрузку. Универсального числа дюбелей для любых высот и оснований нет. Когда требуется, проводят испытание на вырыв.
Неправильная защита от воды
Отливы, а также карнизные и цокольные примыкания устраивают так, чтобы дождь не попадал внутрь. За навесной обшивкой сохраняют вход и выход воздуха. Назначение мембраны нельзя определить по цвету.

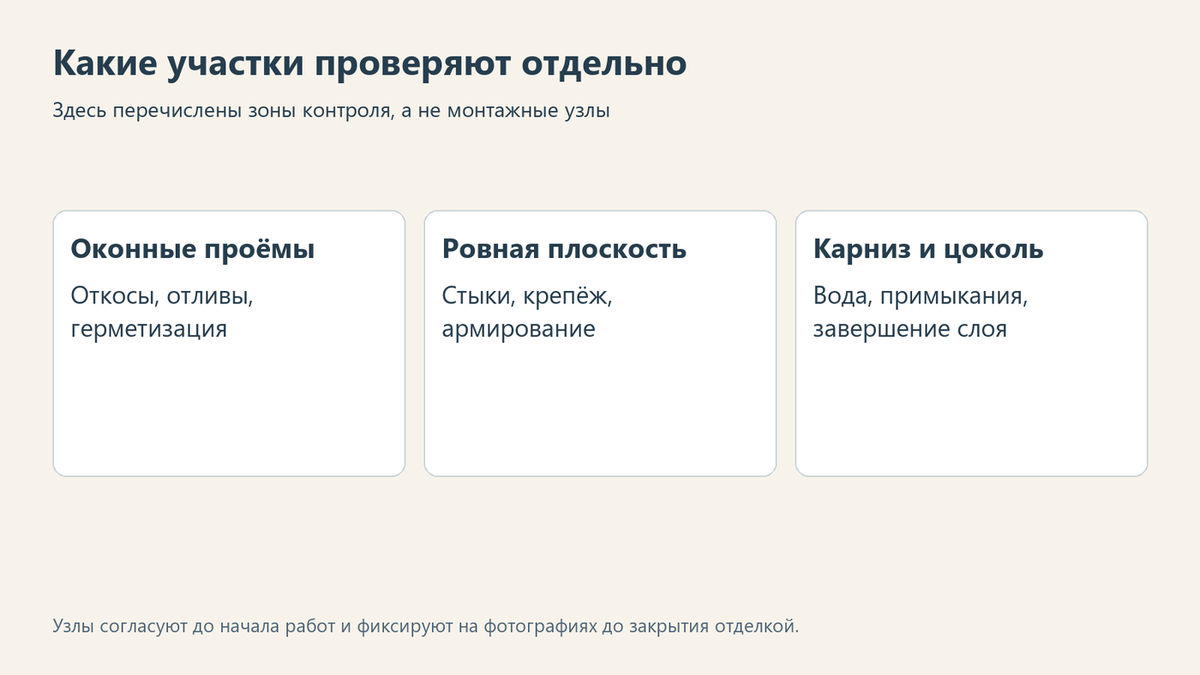

На схеме отмечены проёмы, плоскость и завершение у карниза и цоколя. Это ориентиры для осмотра, а не монтажные узлы.

Что сделать дальше
Приёмка начинается до того, как утеплитель закрыли отделкой. Согласуйте точки контроля, сохраняйте фотографии узлов и документы на материалы. Итоговая сумма и обещание тёплого дома не заменяют проверку конкретных работ.
